Đổ bê tông mác bao nhiêu? Mác bê tông thường dùng cho từng bộ phận khách sạn

MỤC LỤC BÀI VIẾT

Tóm tắt nhanh

• Khách sạn không dùng một mác bê tông cho cả công trình. Móng và đài cọc thường M250–M300, cột và dầm sàn M300–M350, riêng bể ngầm và tầng hầm cần thêm phụ gia chống thấm dù cùng mác.

• Bê tông thương phẩm (trộn sẵn, xe bồn chở đến) là lựa chọn mặc định cho khách sạn từ 3 tầng trở lên. Trộn tay tại chỗ chỉ nên dùng cho hạng mục nhỏ, khó tiếp cận xe bồn.

• 7 ngày đầu sau khi đổ quyết định phần lớn độ bền lâu dài — tưới nước và che chắn đúng cách quan trọng ngang với việc chọn đúng mác.

• Khi giám sát, luôn yêu cầu xem phiếu giao hàng bê tông và biên bản nén mẫu 7 và 28 ngày. Không có hai giấy này, không có căn cứ để biết bê tông đã đổ có đạt mác hay không.

Nhiều chủ đầu tư lần đầu xây khách sạn chỉ hỏi nhà thầu một câu: “đổ bê tông mác bao nhiêu?“, rồi coi như xong việc giám sát phần này. Thực ra một công trình khách sạn dùng ít nhất ba, bốn mác bê tông khác nhau cho các bộ phận khác nhau, và mác đúng theo thiết kế mới chỉ là điều kiện cần, cách trộn, cách đổ và cách bảo dưỡng mới quyết định bê tông đó có sống được 20-30 năm hay bắt đầu nứt, rỉ thép sau vài năm.

Đổ bê tông mác bao nhiêu? Mác bê tông thường dùng cho từng bộ phận khách sạn
Đổ bê tông mác bao nhiêu? Mác bê tông thường dùng cho từng bộ phận khách sạn

Bài này nói về phần bê tông cho kết cấu (móng, cột, dầm, sàn), tiếp theo bài Móng khách sạn đã nói về chọn loại móng.

Đổ bê tông mác bao nhiêu? Vì sao mỗi bộ phận công trình cần mác khác nhau

Mác bê tông (hay cấp độ bền, ký hiệu M kèm số như M250, M300) thể hiện khả năng chịu nén của bê tông sau 28 ngày, đo bằng kG/cm² trên mẫu lập phương tiêu chuẩn. Số càng lớn, bê tông càng chịu lực tốt, nhưng cũng càng tốn xi măng và chi phí.

Khách sạn không đổ đồng loạt một mác cho tất cả vì mỗi bộ phận chịu tải khác nhau. Móng và đài cọc chịu nén là chính, không cần mác quá cao. Cột tầng dưới của một khách sạn 7-10 tầng gánh toàn bộ tải trọng phía trên, cần mác cao hơn hẳn cột tầng trên. Dầm sàn ngoài chịu nén còn chịu uốn, kéo, nên cách tính khác. Thiết kế kết cấu (do kỹ sư tính toán theo tải trọng thực tế của công trình) mới là căn cứ đúng cho từng mác, những con số dưới đây chỉ là khoảng phổ biến để bạn đối chiếu, không thay thế bản vẽ kết cấu.

Mác bê tông thường dùng cho từng bộ phận khách sạn

Bộ phận Mác phổ biến Lý do
Bê tông lót móng M100 Chỉ để tạo mặt phẳng, cách ẩm cho đài móng, không chịu lực chính
Đài móng, giằng móng M250 – M300 Chịu tải trọng công trình truyền xuống, cần độ bền ổn định lâu dài
Cột, dầm tầng dưới (nhà 5 tầng trở lên) M300 – M350 Gánh tải trọng lớn nhất của toàn công trình, mác thấp dễ gây võng, nứt cột
Sàn các tầng M250 – M300 Chịu tải sử dụng (người, nội thất, thiết bị), có thể thấp hơn cột cùng tầng
Bể nước ngầm, tầng hầm M300 trở lên + phụ gia chống thấm Cùng mác chịu lực nhưng phải thêm phụ gia, nếu không nước ngầm sẽ thấm qua theo thời gian

Bảng trên là khoảng phổ biến trong ngành xây dựng dân dụng tại Việt Nam, dùng để đối chiếu khi đọc bản vẽ kết cấu. Số liệu này khớp với nguyên tắc Romo Cons đang áp dụng ngoài công trường: tại dự án JD Hotel Đà Nẵng, đại diện kỹ thuật Romo Cons xác nhận việc nghiệm thu kiểm soát từng mác bê tông theo đúng hạng mục, quy trình đổ và bảo dưỡng là một trong ba hạng mục cốt lõi bắt buộc phải đạt trước khi cho phép chuyển sang thi công phần hoàn thiện, chi tiết ở phần ví dụ thực tế bên dưới.

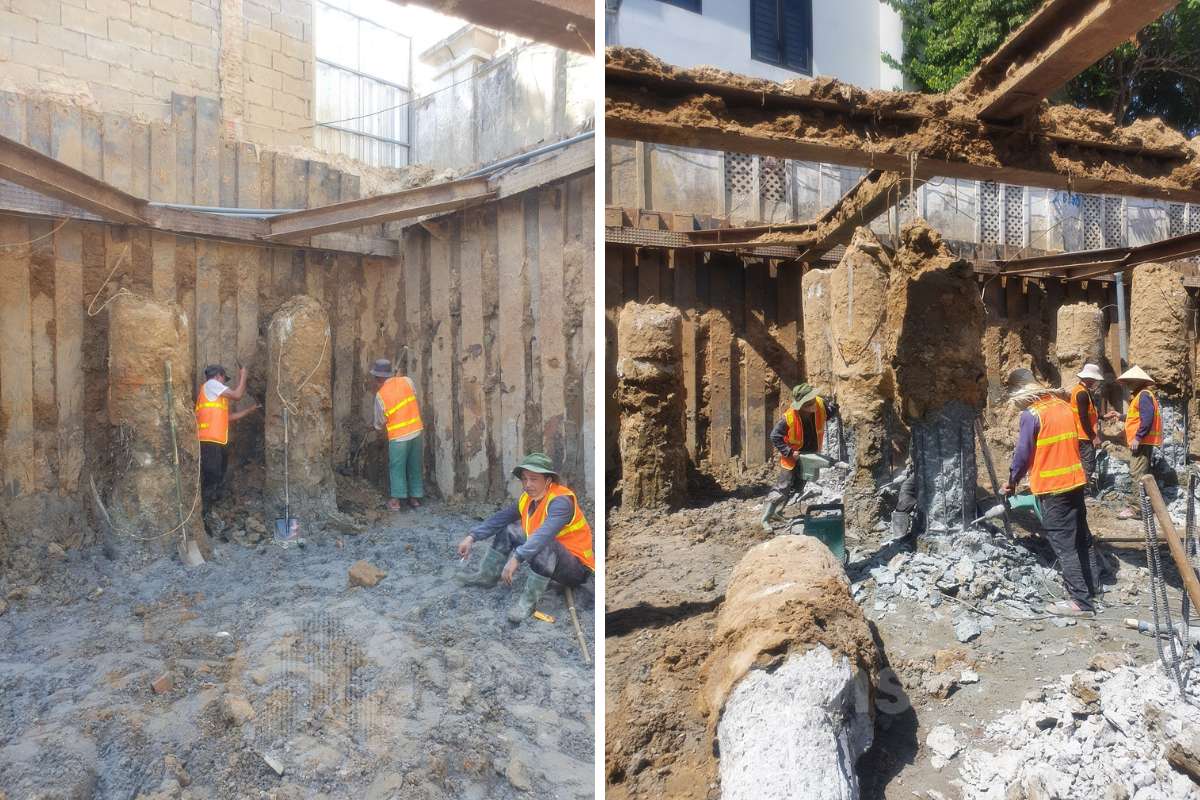

Công nhân đục kiểm tra chất lượng bê tông đầu cọc tại công trường khách sạn Romo Cons
Ảnh: kiểm tra chất lượng bê tông lộ ra ở đầu cọc trước khi thi công đài móng, công trường Romo Cons (ảnh thực tế công trình)

Điều đáng chú ý nhất trong bảng: bể nước ngầm và tầng hầm không cần mác cao hơn cột, chúng cần phụ gia chống thấm đi kèm. Nhiều chủ đầu tư nghe “chống thấm” liền nghĩ phải tăng mác bê tông, trong khi đúng ra là hai việc khác nhau, mác lo chịu lực, phụ gia lo chống thấm.

Bê tông thương phẩm hay trộn tại chỗ: khi nào chấp nhận trộn tay

Với khách sạn, công trình khối lượng bê tông lớn, đổ liên tục từng sàn, bê tông thương phẩm (trộn sẵn tại trạm, chở đến bằng xe bồn, bơm lên bằng xe bơm) gần như là lựa chọn mặc định. Lý do đơn giản: trạm trộn kiểm soát tỷ lệ cấp phối chính xác bằng cân điện tử, còn trộn tay tại công trường phụ thuộc vào kinh nghiệm và sự trung thực của thợ trộn, sai số tỷ lệ nước – xi măng – cốt liệu rất khó kiểm soát bằng mắt thường.

Trộn tại chỗ chỉ nên chấp nhận trong vài tình huống: khối lượng đổ quá nhỏ (móng đơn lẻ, sửa chữa cục bộ), công trình nằm sâu trong ngõ hẹp xe bồn không vào được, hoặc đang cải tạo mà xe bơm không tiếp cận được khu vực cần đổ. Ngay cả khi đó, nên yêu cầu nhà thầu cân đong vật liệu bằng thùng đong theo đúng tỷ lệ thiết kế, không đong bằng “xẻng” áng chừng.

Một điểm hay bị bỏ qua: dù dùng bê tông thương phẩm, chủ đầu tư vẫn nên biết độ sụt (độ lỏng của bê tông tươi, đo bằng cm) được yêu cầu cho từng hạng mục. Độ sụt quá cao (bê tông quá lỏng) làm giảm cường độ, quá thấp thì khó đổ vào cốp pha có cốt thép dày. Độ sụt phổ biến cho cấu kiện dầm sàn dân dụng khoảng 10-14cm, nhưng con số chính xác nên theo yêu cầu thiết kế và điều kiện thi công thực tế (bơm xa, cốt thép dày cần độ sụt cao hơn).

Bảo dưỡng bê tông: 7 ngày đầu quyết định độ bền ra sao

Đổ đúng mác mà bảo dưỡng sai, bê tông vẫn hỏng sớm. Bê tông đạt cường độ bằng phản ứng thủy hóa xi măng với nước, phản ứng này cần đủ độ ẩm và tránh mất nước quá nhanh do nắng, gió. Bảy ngày đầu là giai đoạn bê tông phát triển cường độ nhanh nhất và cũng dễ bị tổn thương nhất.

  • Tưới nước giữ ẩm bề mặt bê tông tối thiểu 7 ngày liên tục, riêng thời tiết nắng nóng miền Trung, miền Nam nên tưới 2-3 lần một ngày.
  • Che chắn bằng bạt hoặc bao tải ẩm với bề mặt sàn, tránh nắng trực tiếp làm bốc hơi nước quá nhanh gây nứt co ngót.
  • Không đi lại, chất tải lên sàn mới đổ trong 3 ngày đầu, và chỉ tháo cốp pha đúng thời gian quy định (thường 7 ngày với sàn nhịp nhỏ, lâu hơn với dầm nhịp lớn, theo hướng dẫn của kỹ sư kết cấu, không tháo sớm để đẩy nhanh tiến độ).
  • Tránh đổ bê tông khi nhiệt độ ngoài trời quá cao hoặc trời sắp mưa lớn, hai điều kiện này đều làm hỏng cấu trúc bê tông trong lúc mới đổ.

Nhiều vết nứt sàn hoặc hiện tượng rỉ thép sớm mà chủ khách sạn phát hiện sau vài năm không bắt đầu từ mác bê tông sai, mà từ khâu bảo dưỡng bị bỏ qua để kịp tiến độ, chi tiết về các loại vết nứt và cách phân biệt có trong bài “Vết nứt tường khách sạn”.

Ví dụ thực tế: kiểm soát bê tông tại công trình JD Hotel Đà Nẵng

Case study thực tế tại Romo Cons. Tại dự án Khách sạn 4 sao Đà Nẵng – JD Hotel, công tác nghiệm thu phần thô được Romo Cons kiểm tra nghiêm ngặt ở ba hạng mục cốt lõi: chất lượng bê tông và móng nền (kiểm soát từng mác bê tông, quy trình đổ và bảo dưỡng), cao độ móng theo thiết kế, và thép cột – dầm – sàn (chủng loại, đường kính, khoảng cách, số lượng đúng bản vẽ kỹ thuật). Đây là công trình khách sạn ven biển, có lớp vỏ facade hai lớp gánh tải trọng đáng kể lên hệ kết cấu mặt tiền, nên yêu cầu kiểm soát phần kết cấu bên dưới càng chặt hơn bình thường.

Lớp vỏ facade hai lớp gánh tải trọng đáng kể lên hệ kết cấu mặt tiền. Vì vậy với khách sạn ven biển, chúng tôi nghiệm thu mác bê tông, cao độ móng và thép cột – dầm – sàn đúng bản vẽ trước khi cho phép triển khai phần hoàn thiện, chất lượng phải bắt đầu từ nền móng.

Đại diện kỹ thuật Romo Cons, dự án JD Hotel Đà Nẵng

Phối cảnh khách sạn 4 sao JD Hotel Đà Nẵng do Romo Cons thi công phần thô, dự án được nhắc trong case study kiểm soát mác bê tông
Phối cảnh khách sạn 4 sao JD Hotel Đà Nẵng do Romo Cons thi công phần thô

Khi giám sát, chủ đầu tư cần yêu cầu xem những gì

Không cần là kỹ sư, chủ đầu tư vẫn có thể tự kiểm tra được ba loại giấy tờ sau mỗi lần đổ bê tông, để biết nhà thầu có làm đúng hay không.

Giấy tờ Vì sao cần xem
Phiếu giao hàng bê tông thương phẩm Ghi rõ mác bê tông, thể tích, giờ xuất trạm và giờ đổ — nếu thời gian vận chuyển quá lâu (thường quá 90-120 phút tùy phụ gia), bê tông có thể đã bắt đầu ninh kết trước khi đổ, ảnh hưởng chất lượng
Biên bản lấy mẫu tại hiện trường Xác nhận có lấy mẫu đúng mẻ đổ, đúng số lượng theo quy định, không lấy mẫu “cho có” từ một mẻ tốt rồi dùng chung cho cả đợt đổ
Kết quả nén mẫu 7 và 28 ngày Mẫu 7 ngày cho biết sớm xu hướng đạt hay không đạt mác, mẫu 28 ngày là kết quả chính thức đối chiếu với thiết kế — không có kết quả này thì không có căn cứ pháp lý nào xác nhận bê tông đã đổ đạt yêu cầu

Nếu nhà thầu không chủ động cung cấp những giấy tờ này, đó là dấu hiệu nên hỏi thẳng trước khi đổ mẻ tiếp theo, chờ tới lúc công trình hoàn thiện mới phát hiện thiếu hồ sơ thì không còn cách nào kiểm tra lại phần đã che khuất bên trong.

Đang giám sát phần bê tông và kết cấu công trình?

Tải checklist nghiệm thu móng & kết cấu — dùng ngay khi kiểm tra khảo sát địa chất, cốt thép, đổ bê tông và nghiệm thu sàn, hoặc để lại thông tin để đội kỹ sư Romo Cons hỗ trợ giám sát.

✅ Tải checklist nghiệm thu móng & kết cấu (.pdf)
💬 Liên hệ tư vấn miễn phí

Checklist PDF miễn phí, dùng được cho cả 5 bài trong cụm Móng và kết cấu.

Câu hỏi thường gặp

Mác bê tông M300 là gì?

M300 là bê tông có cường độ chịu nén thiết kế khoảng 300 kG/cm² sau 28 ngày, đo trên mẫu lập phương tiêu chuẩn. Đây là mác phổ biến cho cột, dầm và sàn nhà khách sạn 5-10 tầng.

Bê tông thương phẩm có đắt hơn trộn tại chỗ không?

Đơn giá mỗi khối thường nhỉnh hơn trộn tay, nhưng tính tổng chi phí (nhân công trộn, hao hụt vật liệu, rủi ro sai tỷ lệ phải đập đi làm lại) thì bê tông thương phẩm thường kinh tế hơn cho công trình từ vài chục khối trở lên.

Vì sao bể nước ngầm khách sạn hay bị thấm dù đổ bê tông đúng mác?

Vì mác bê tông chỉ đảm bảo khả năng chịu lực, không tự động chống thấm. Bể ngầm cần thêm phụ gia chống thấm trộn vào bê tông hoặc lớp chống thấm phụ, nếu thiếu bước này thì đúng mác vẫn thấm.

Không tưới nước bảo dưỡng bê tông có sao không?

Có. Thiếu nước trong 7 ngày đầu làm bê tông ngót nhanh, dễ nứt chân chim trên bề mặt và không đạt được cường độ thiết kế như tính toán, dù cấp phối ban đầu đúng.

Làm sao biết nhà thầu có lấy mẫu bê tông thật hay không?

Yêu cầu có mặt hoặc xem ảnh/video lúc lấy mẫu tại hiện trường, đối chiếu số lượng mẫu với khối lượng mẻ đổ, và giữ lại biên bản nén mẫu có tên đơn vị thí nghiệm, không chỉ nhận lời nói miệng “đạt mác” từ nhà thầu.

Nguồn tham khảo: TCVN 4453:1995 (Kết cấu bê tông và bê tông cốt thép toàn khối – quy phạm thi công và nghiệm thu); TCVN 3105:1993 (Lấy mẫu, chế tạo và bảo dưỡng mẫu bê tông); TCVN 9340:2012 (Hỗn hợp bê tông trộn sẵn); kinh nghiệm thi công của Romo Cons.

Bài viết liên quan

Hỗ trợ trực tuyến

HOTLINE 1

0983749486

HOTLINE 2

0983749486

Gửi yêu cầu tư vấn

Form yêu cầu tư vấn thiết kế thi công xây dựng khách sạn

Vui lòng điền đầy đủ thông tin của bạn để Romo Cons thông tin đến bạn sớm nhất:
