Việc lựa chọn đúng loại hợp đồng xây dựng khách sạn quyết định trực tiếp đến chi phí, tiến độ và rủi ro của dự án. Ba loại hợp đồng phổ biến nhất hiện nay gồm hợp đồng trọn gói, hợp đồng đơn giá điều chỉnh và hợp đồng EPC – mỗi loại có ưu nhược điểm riêng và phù hợp với những điều kiện dự án khác nhau.

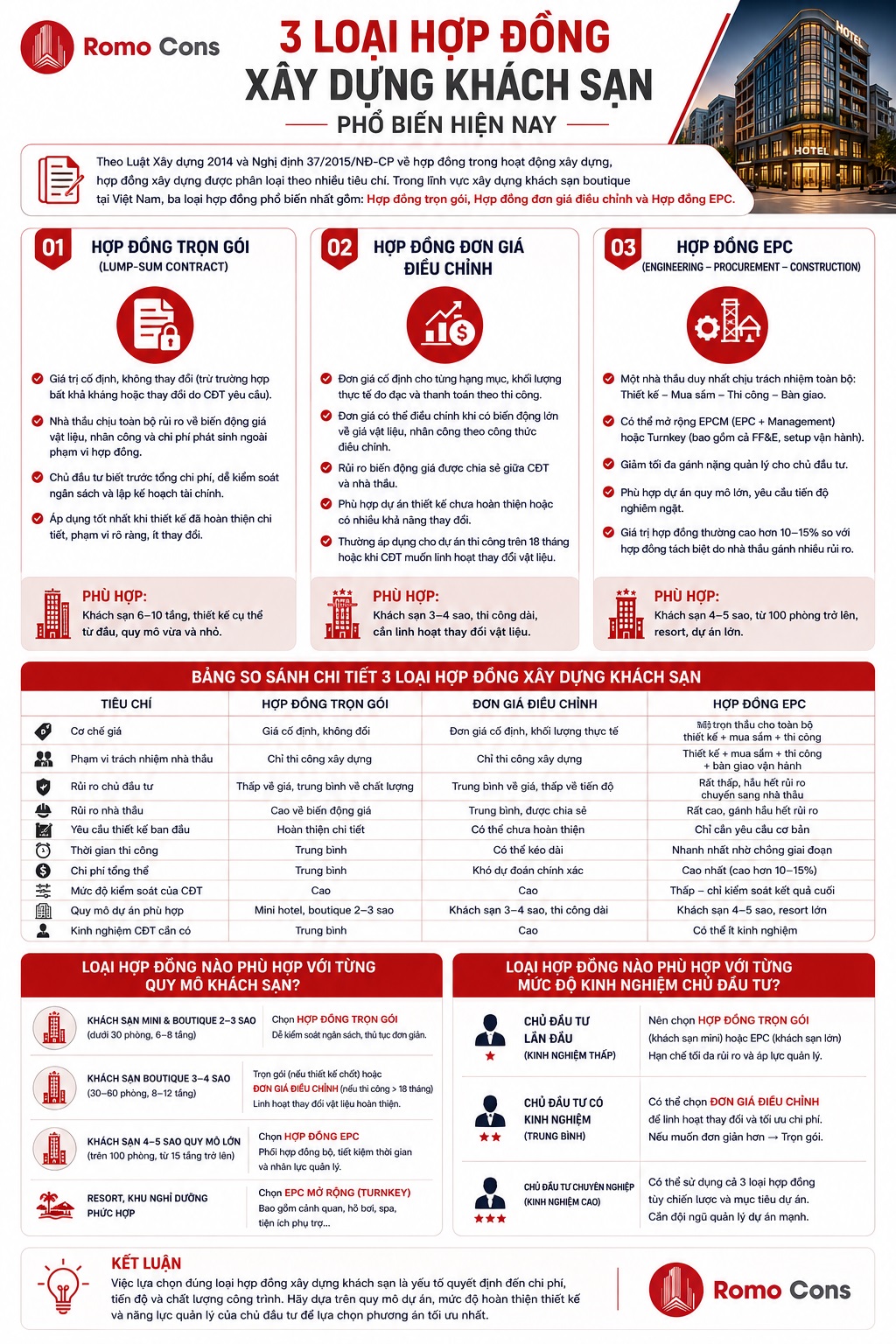

3 loại hợp đồng xây dựng khách sạn phổ biến hiện nay
Theo Luật Xây dựng 2014 và Nghị định 37/2015/NĐ-CP về hợp đồng trong hoạt động xây dựng, hợp đồng xây dựng được phân loại theo nhiều tiêu chí. Trong lĩnh vực xây dựng khách sạn boutique tại Việt Nam, ba loại hợp đồng phổ biến nhất gồm hợp đồng trọn gói, hợp đồng đơn giá điều chỉnh và hợp đồng EPC. Mỗi loại có cơ chế thanh toán, phân bổ rủi ro và phạm vi trách nhiệm khác nhau.
Hợp đồng trọn gói (Lump-sum contract) là gì?
Hợp đồng trọn gói là loại hợp đồng có giá trị cố định, không thay đổi trong suốt quá trình thực hiện trừ trường hợp bất khả kháng hoặc thay đổi do chủ đầu tư yêu cầu. Nhà thầu chịu toàn bộ rủi ro về biến động giá vật liệu, nhân công và các chi phí phát sinh không nằm trong phạm vi hợp đồng.
Đây là loại hợp đồng phổ biến nhất trong xây dựng khách sạn boutique quy mô vừa và nhỏ. Chủ đầu tư có lợi thế biết trước tổng chi phí, dễ dàng kiểm soát ngân sách và lập kế hoạch tài chính. Nhà thầu được khuyến khích thi công nhanh, tiết kiệm chi phí để tối ưu lợi nhuận.
Hợp đồng trọn gói áp dụng tốt nhất khi thiết kế đã hoàn thiện chi tiết, phạm vi công việc rõ ràng và ít có khả năng thay đổi. Với khách sạn 6-10 tầng có thiết kế cụ thể từ đầu, hợp đồng trọn gói là lựa chọn an toàn cho cả hai bên.
Hợp đồng đơn giá điều chỉnh là gì?
Hợp đồng đơn giá điều chỉnh là loại hợp đồng có đơn giá cố định cho từng hạng mục công việc, nhưng khối lượng thực tế được đo đạc và thanh toán theo khối lượng thi công. Đơn giá có thể được điều chỉnh khi có biến động lớn về giá vật liệu, nhân công theo công thức điều chỉnh được quy định sẵn trong hợp đồng.
Loại hợp đồng này phù hợp với các dự án có thiết kế chưa hoàn thiện hoàn toàn hoặc có nhiều khả năng thay đổi trong quá trình thi công. Rủi ro biến động giá được chia sẻ giữa chủ đầu tư và nhà thầu thông qua công thức điều chỉnh, tránh tình huống nhà thầu phá sản hoặc bỏ dở công trình khi giá vật liệu tăng đột biến.
Trong xây dựng khách sạn, hợp đồng đơn giá điều chỉnh thường được áp dụng cho các dự án có thời gian thi công kéo dài trên 18 tháng, hoặc khi chủ đầu tư muốn linh hoạt thay đổi vật liệu hoàn thiện theo tiến độ. Tuy nhiên, cơ chế này đòi hỏi chủ đầu tư có kinh nghiệm quản lý dự án và đội ngũ giám sát chuyên nghiệp để kiểm soát khối lượng.
Hợp đồng EPC (Engineering – Procurement – Construction) là gì?
Hợp đồng EPC là hợp đồng tổng thầu trọn gói, trong đó một nhà thầu duy nhất chịu trách nhiệm toàn bộ ba khâu: thiết kế (Engineering), mua sắm vật tư thiết bị (Procurement) và thi công xây dựng (Construction). Chủ đầu tư chỉ làm việc với một đầu mối duy nhất từ giai đoạn ý tưởng đến lúc bàn giao công trình hoàn chỉnh, sẵn sàng vận hành.
Đối với khách sạn, hợp đồng EPC còn được mở rộng thành EPCM (EPC + Management) hoặc Turnkey – trong đó nhà thầu bao gồm cả khâu cung cấp nội thất, trang thiết bị vận hành (FF&E), thậm chí cả setup ban đầu cho khâu vận hành khách sạn. Mô hình này giảm tối đa gánh nặng quản lý cho chủ đầu tư.
Hợp đồng EPC phù hợp với các dự án khách sạn quy mô lớn (từ 4 sao trở lên, từ 100 phòng trở lên), chủ đầu tư có vốn mạnh nhưng ít kinh nghiệm xây dựng, hoặc các dự án cần đảm bảo tiến độ nghiêm ngặt. Tuy nhiên, giá trị hợp đồng EPC thường cao hơn 10-15% so với hợp đồng tách biệt do nhà thầu phải gánh nhiều rủi ro hơn.

Bảng so sánh chi tiết 3 loại hợp đồng xây dựng khách sạn
| Tiêu chí | Hợp đồng trọn gói | Đơn giá điều chỉnh | Hợp đồng EPC |
|---|---|---|---|
| Cơ chế giá | Giá cố định, không đổi | Đơn giá cố định, khối lượng thực tế | Giá trọn gói cho toàn bộ thiết kế + mua sắm + thi công |
| Phạm vi trách nhiệm nhà thầu | Chỉ thi công xây dựng | Chỉ thi công xây dựng | Thiết kế + mua sắm + thi công + bàn giao vận hành |
| Rủi ro chủ đầu tư | Thấp về giá, trung bình về chất lượng | Trung bình về giá, thấp về tiến độ | Rất thấp, hầu hết rủi ro chuyển sang nhà thầu |
| Rủi ro nhà thầu | Cao về biến động giá | Trung bình, được chia sẻ | Rất cao, gánh hầu hết rủi ro |
| Yêu cầu thiết kế ban đầu | Hoàn thiện chi tiết | Có thể chưa hoàn thiện | Chỉ cần yêu cầu cơ bản |
| Thời gian thi công | Trung bình | Có thể kéo dài | Nhanh nhất nhờ chồng giai đoạn |
| Chi phí tổng thể | Trung bình | Khó dự đoán chính xác | Cao nhất (cao hơn 10-15%) |
| Mức độ kiểm soát của CĐT | Cao | Cao | Thấp – chỉ kiểm soát kết quả cuối |
| Quy mô dự án phù hợp | Mini hotel, boutique 2-3 sao | Khách sạn 3-4 sao, thi công dài | Khách sạn 4-5 sao, resort lớn |
| Kinh nghiệm CĐT cần có | Trung bình | Cao | Có thể ít kinh nghiệm |
Loại hợp đồng nào phù hợp với từng quy mô khách sạn?
Khách sạn mini và boutique 2-3 sao (dưới 30 phòng, 6-8 tầng): Hợp đồng trọn gói là lựa chọn tối ưu. Quy mô không quá lớn, thiết kế dễ hoàn thiện trước khi khởi công, và chủ đầu tư mong muốn kiểm soát ngân sách chặt chẽ. Hợp đồng trọn gói cũng đơn giản về thủ tục pháp lý, giảm chi phí tư vấn.
Khách sạn boutique 3-4 sao quy mô vừa (30-60 phòng, 8-12 tầng): Có thể chọn hợp đồng trọn gói nếu thiết kế đã chốt hoàn toàn, hoặc hợp đồng đơn giá điều chỉnh nếu thời gian thi công dự kiến trên 18 tháng. Với loại khách sạn này, sự linh hoạt trong thay đổi vật liệu hoàn thiện (gạch ốp, đèn trang trí, thiết bị vệ sinh) là yếu tố cần được tính đến.
Khách sạn 4-5 sao quy mô lớn (trên 100 phòng, 15 tầng trở lên): Hợp đồng EPC là lựa chọn phù hợp nhất. Quy mô lớn đòi hỏi sự phối hợp đồng bộ giữa thiết kế, mua sắm và thi công – điều mà mô hình EPC giải quyết tốt nhất. Chủ đầu tư cũng tiết kiệm được rất nhiều thời gian và nhân lực quản lý.
Resort, khu nghỉ dưỡng phức hợp: Hợp đồng EPC mở rộng (Turnkey) thường được áp dụng, bao gồm cả khâu cảnh quan, hồ bơi, spa và các tiện ích phụ trợ. Đây là loại dự án mà chi phí thiết kế và phối hợp đa hạng mục rất phức tạp nếu chia tách.
Loại hợp đồng nào phù hợp với từng mức độ kinh nghiệm chủ đầu tư?
Chủ đầu tư lần đầu xây khách sạn (kinh nghiệm thấp): Nên chọn hợp đồng trọn gói hoặc EPC. Hợp đồng trọn gói phù hợp với khách sạn mini, EPC phù hợp với khách sạn lớn. Cả hai loại đều giúp chủ đầu tư hạn chế tối đa các tình huống ngoài tầm kiểm soát do thiếu kinh nghiệm.
Chủ đầu tư đã có 1-2 dự án khách sạn (kinh nghiệm trung bình): Có thể chọn linh hoạt giữa trọn gói và đơn giá điều chỉnh. Nếu đã có đội ngũ quản lý dự án nội bộ, hợp đồng đơn giá điều chỉnh cho phép tối ưu chi phí và linh hoạt thay đổi.
Chủ đầu tư là doanh nghiệp kinh doanh khách sạn chuyên nghiệp (kinh nghiệm cao): Hợp đồng đơn giá điều chỉnh thường là lựa chọn ưu tiên vì cho phép tối ưu hóa chi phí từng hạng mục, kiểm soát chất lượng chi tiết và linh hoạt điều chỉnh theo phản hồi thị trường. Với các dự án siêu lớn, vẫn có thể chọn EPC để tập trung vào chiến lược thay vì quản lý xây dựng.
Các điều khoản quan trọng cần đàm phán trong hợp đồng
Dù chọn loại hợp đồng nào, có những điều khoản chủ đầu tư cần đàm phán chặt chẽ để bảo vệ quyền lợi của mình. Đây là kinh nghiệm tổng hợp từ hơn 30 dự án khách sạn boutique do ROMO Cons làm tổng thầu trong 15 năm qua.
Điều khoản giá và thanh toán: Quy định rõ tổng giá trị hợp đồng, lịch thanh toán theo tiến độ (thường chia 5-7 đợt), tỷ lệ tạm ứng (15-20% là hợp lý), điều kiện giữ lại bảo hành (5-10% giá trị hợp đồng, giữ 12-24 tháng sau bàn giao). Với hợp đồng đơn giá điều chỉnh, công thức điều chỉnh giá phải cụ thể đến từng nhóm vật liệu chính.
Điều khoản tiến độ và phạt vi phạm: Quy định mốc tiến độ chi tiết cho từng hạng mục lớn (móng, kết cấu, hoàn thiện, M&E, nội thất). Mức phạt chậm tiến độ thường từ 0,05-0,1% giá trị hợp đồng/ngày, có giới hạn tối đa 8-12%. Cần quy định rõ các trường hợp được gia hạn tiến độ (thời tiết, thay đổi thiết kế, bất khả kháng).
Điều khoản chất lượng và bảo hành: Tham chiếu các tiêu chuẩn TCVN áp dụng (TCVN 4055 về thi công nghiệm thu, TCVN 5641 về hệ thống cấp thoát nước…). Quy định thời gian bảo hành tối thiểu 24 tháng với phần thô, 12 tháng với hoàn thiện và thiết bị. Khách sạn cao cấp nên đàm phán bảo hành 60 tháng đối với kết cấu chính – phù hợp định hướng độ bền 50 năm.
Điều khoản thay đổi và phát sinh: Quy trình duyệt thay đổi thiết kế, mức phụ phí cho công việc phát sinh ngoài hợp đồng (thường +5-10% so với đơn giá hợp đồng), thời hạn duyệt thay đổi (không quá 7-14 ngày làm việc).
Điều khoản tranh chấp: Cơ chế giải quyết tranh chấp (thương lượng → hòa giải → trọng tài hoặc tòa án), quy định luật áp dụng và địa điểm xét xử. Với hợp đồng EPC giá trị lớn, nên ưu tiên giải quyết tại Trung tâm Trọng tài Quốc tế Việt Nam (VIAC) vì thời gian xử lý nhanh hơn tòa án.
Điều khoản bảo hiểm: Yêu cầu nhà thầu mua bảo hiểm công trình (CAR – Contractor’s All Risks), bảo hiểm trách nhiệm bên thứ ba (TPL) và bảo hiểm tai nạn lao động cho công nhân. Mức bồi thường tối thiểu nên tương đương 100% giá trị hợp đồng đối với CAR.
Sai lầm thường gặp khi ký hợp đồng xây dựng khách sạn
Qua quá trình tư vấn và làm việc với nhiều chủ đầu tư khách sạn boutique, ROMO Cons đã tổng hợp các sai lầm phổ biến nhất khi ký hợp đồng xây dựng. Việc nhận diện và phòng tránh các sai lầm này sẽ giúp dự án vận hành suôn sẻ.
Sai lầm 1: Chỉ tập trung vào tổng giá trị hợp đồng mà bỏ qua chi tiết. Nhiều chủ đầu tư so sánh các báo giá theo tổng số rồi chọn nhà thầu rẻ nhất. Hậu quả là phát hiện ra nhiều hạng mục bị cắt giảm chất lượng hoặc nằm ngoài phạm vi hợp đồng, dẫn đến phát sinh chi phí lớn về sau.
Sai lầm 2: Không quy định rõ tiêu chuẩn vật liệu hoàn thiện. Hợp đồng chỉ ghi “gạch lát nền cao cấp” mà không nêu rõ thương hiệu, mã sản phẩm và xuất xứ. Nhà thầu có thể sử dụng vật liệu rẻ hơn nhiều mà vẫn đáp ứng “yêu cầu”. Cần đính kèm bảng vật liệu chi tiết (BOQ – Bill of Quantities) và mẫu vật liệu được phê duyệt.
Sai lầm 3: Bỏ sót điều khoản phạt vi phạm hoặc đặt mức phạt quá thấp. Khi mức phạt chậm tiến độ chỉ 0,01% giá trị hợp đồng/ngày, nhà thầu có thể “chấp nhận phạt” để ưu tiên dự án khác có lợi nhuận cao hơn. Mức phạt phải đủ lớn để tạo động lực hoàn thành đúng hạn.
Sai lầm 4: Không quy định rõ quy trình thay đổi. Khi cần thay đổi thiết kế (rất phổ biến trong khách sạn vì xu hướng nội thất thay đổi nhanh), không có cơ chế duyệt rõ ràng dẫn đến tranh cãi về chi phí phát sinh và trách nhiệm. Cần có biểu mẫu “Yêu cầu thay đổi” (Change Order) chuẩn hóa.
Sai lầm 5: Chấp nhận hợp đồng “trọn gói” nhưng thiết kế chưa hoàn thiện. Đây là tình huống nguy hiểm vì nhà thầu sẽ áp giá theo phương án rẻ nhất có thể tưởng tượng được, để rồi đẩy chi phí phát sinh khi thiết kế chi tiết được hoàn thiện. Quy tắc vàng: hợp đồng trọn gói chỉ được ký khi thiết kế kỹ thuật thi công đã hoàn chỉnh.
Sai lầm 6: Bỏ qua điều khoản bảo hành chi tiết. Khách sạn vận hành 24/7 với cường độ cao, nên các hỏng hóc về M&E (cơ điện), hệ thống nước, thang máy xuất hiện sớm hơn nhà ở dân dụng. Cần quy định thời gian bảo hành theo từng hệ thống và cơ chế phản ứng khẩn cấp (thường yêu cầu nhà thầu có mặt trong 24-48 giờ).
Sai lầm 7: Không có điều khoản chuyển giao công nghệ và đào tạo vận hành. Đối với hệ thống quản lý khách sạn (PMS), điều hòa trung tâm, hệ thống thang máy, BMS (Building Management System), việc đào tạo đội ngũ vận hành ban đầu là cực kỳ quan trọng. Hợp đồng cần ghi rõ số giờ đào tạo, tài liệu hướng dẫn bằng tiếng Việt và hỗ trợ kỹ thuật trong giai đoạn đầu vận hành.
Ví dụ thực tế từ dự án La Passion Hotel & Spa
Tại dự án La Passion Hotel & Spa Hoàn Kiếm (10 tầng, 29 phòng) do ROMO Cons làm tổng thầu, chủ đầu tư đã chọn hợp đồng trọn gói sau khi thiết kế kỹ thuật được hoàn thiện đầy đủ. Quyết định này dựa trên các yếu tố: quy mô vừa phải, thời gian thi công dự kiến 14 tháng, chủ đầu tư muốn kiểm soát ngân sách chặt chẽ.
Hợp đồng được chia thành 7 đợt thanh toán theo tiến độ, với tỷ lệ tạm ứng 18%, giữ lại bảo hành 7% (giải ngân sau 18 tháng từ ngày bàn giao). Bảng vật liệu chi tiết (BOQ) gồm 1.245 hạng mục được đính kèm hợp đồng, mỗi hạng mục đều ghi rõ thương hiệu, mã sản phẩm và đơn giá.
Trong quá trình thi công, có 12 đề nghị thay đổi từ chủ đầu tư (chủ yếu về vật liệu hoàn thiện và bố trí phòng), được xử lý qua biểu mẫu Change Order chuẩn hóa với tổng giá trị phát sinh 6,3% so với hợp đồng gốc. Dự án hoàn thành đúng tiến độ, không xảy ra tranh chấp pháp lý.
Để hiểu rõ hơn về quy trình triển khai từ giai đoạn ký hợp đồng đến lúc bàn giao, chủ đầu tư có thể tham khảo quy trình xây dựng khách sạn 8 giai đoạn mà ROMO Cons áp dụng cho tất cả các dự án.
Tư vấn loại hợp đồng phù hợp với dự án của bạn
Mỗi dự án khách sạn có đặc thù riêng về quy mô, vị trí, vốn đầu tư và kinh nghiệm chủ đầu tư. Vì vậy, không có công thức chung khi chọn loại hợp đồng. ROMO Cons cung cấp buổi tư vấn miễn phí 1-1 kéo dài 60-90 phút với CEO Trần Hải Sơn hoặc Giám đốc khu vực để phân tích cụ thể tình huống của từng chủ đầu tư.
Nội dung tư vấn bao gồm: phân tích quy mô và đặc thù dự án, đề xuất loại hợp đồng phù hợp, các điều khoản trọng yếu cần đàm phán với nhà thầu, và checklist tránh sai lầm khi ký kết. Đăng ký tư vấn qua hotline hoặc website chính thức.
Đặt lịch tư vấn và nhận báo giá miễn phí từ Romo Cons
Nếu bạn đang chuẩn bị đầu tư khách sạn, chung cư mini hoặc biệt thự cao cấp và muốn so sánh báo giá khi chọn nhà thầu xây dựng khách sạn uy tín có 15 năm kinh nghiệm, hãy liên hệ trực tiếp với Romo Cons. Chúng tôi cam kết phản hồi báo giá chi tiết trong vòng 5 ngày làm việc kể từ khi nhận được hồ sơ thiết kế hoặc yêu cầu cụ thể.
CÔNG TY CỔ PHẦN TẬP ĐOÀN ĐẦU TƯ XÂY DỰNG ROMO
📍 Trụ sở: Tầng 5, số 561 Vũ Tông Phan, Khương Đình, Thanh Xuân, Hà Nội
📞 Hotline: 098 374 94 86 (tư vấn miễn phí 24/7)
✉️ Email: [email protected]
🌐 Website: romocons.vn
👍 Fanpage: facebook.com/romoconsvn
— Trần Hải Sơn, Tổng Giám đốc Romo Cons —
