Nhà thầu chậm tiến độ: Cẩm nang bảo vệ quyền lợi chủ đầu tư

MỤC LỤC BÀI VIẾT

Nhà thầu chậm tiến độ thi công xây dựng là một trong những rủi ro lớn nhất khiến chủ đầu tư vừa tổn thất tài chính, vừa kiệt sức về tinh thần. Mức độ phổ biến của rủi ro này lớn hơn nhiều người tưởng: theo thống kê của Tổng hội Xây dựng Việt Nam (VFCEA), tỷ lệ dự án về đích đúng hẹn tại Việt Nam chưa tới 1% — nghĩa là hơn 99% công trình ít nhiều đều giãn tiến độ.

“Trong gần hai thập kỷ thi công khách sạn boutique và căn hộ mini, chúng tôi thấy 100% sự cố nhà thầu chậm tiến độ đều bắt nguồn từ một trong hai nhóm nguyên nhân: dòng tiền và năng lực tổ chức. Chủ đầu tư kiểm soát được hai biến số này là kiểm soát được tiến độ.” — KS. Trần Hải Sơn, Tổng Giám đốc ROMO Cons (15 năm kinh nghiệm tổng thầu)

Nhà thầu chậm tiến độ: Cẩm nang bảo vệ quyền lợi chủ đầu tư

Để bảo vệ quyền lợi hợp pháp khi xây nhà hoặc xây khách sạn, bạn cần hiểu rõ nguyên nhân khiến nhà thầu chậm tiến độ, nắm chắc các điều khoản hợp đồng và biết cách thương lượng khôn khéo để công trình sớm hoàn thành. Dưới đây là cẩm nang hướng dẫn chi tiết cách xử lý khi nhà thầu chậm tiến độ, kèm mẫu văn bản nhắc nhở chuẩn pháp lý có thể tải về cuối bài.

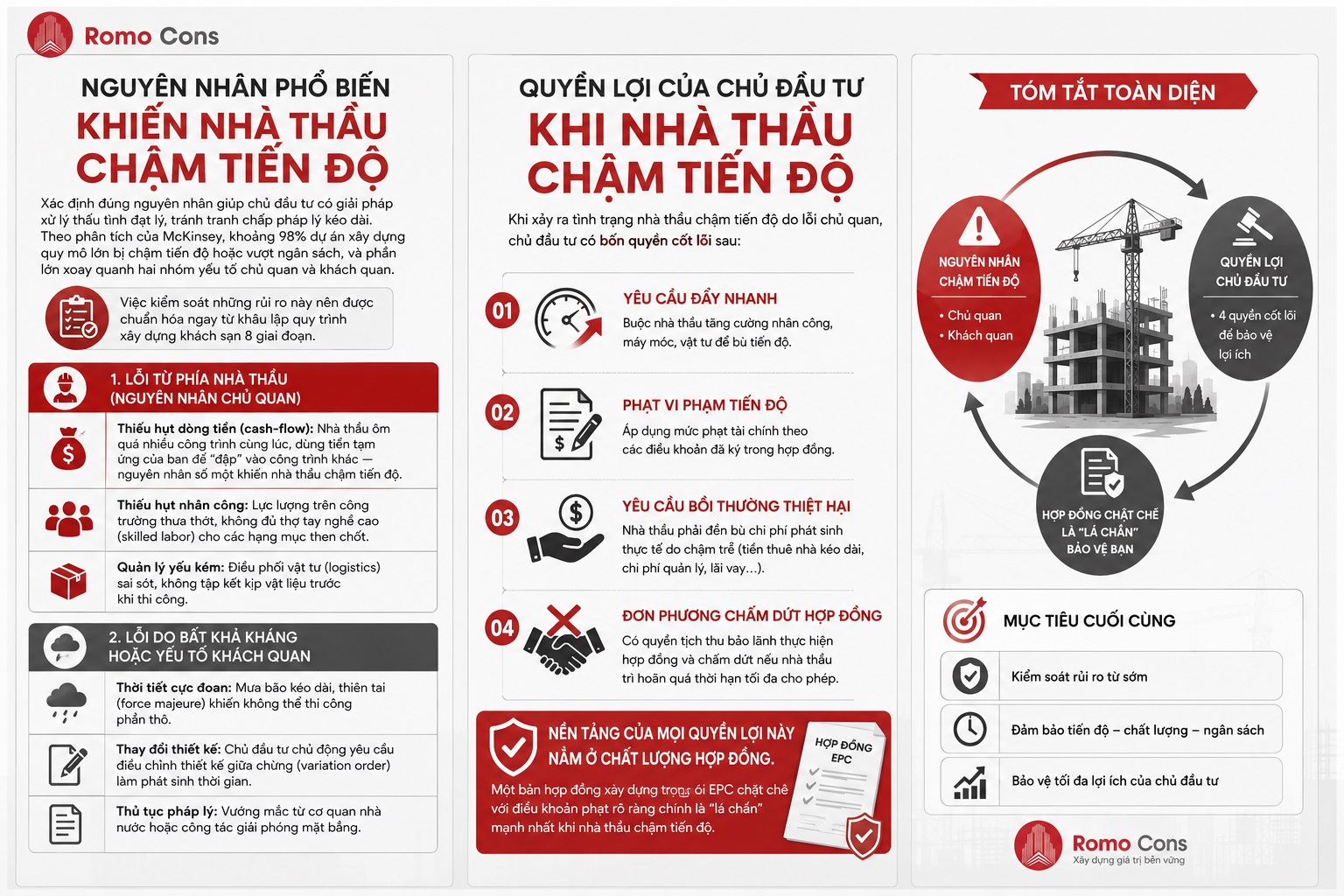

1. Nguyên nhân phổ biến khiến nhà thầu chậm tiến độ

Xác định đúng nguyên nhân giúp chủ đầu tư có giải pháp xử lý thấu tình đạt lý, tránh tranh chấp pháp lý kéo dài. Theo phân tích của McKinsey, khoảng 98% dự án xây dựng quy mô lớn bị chậm tiến độ hoặc vượt ngân sách, và phần lớn xoay quanh hai nhóm yếu tố chủ quan và khách quan dưới đây. (Việc kiểm soát những rủi ro này nên được chuẩn hóa ngay từ khâu lập quy trình xây dựng khách sạn 8 giai đoạn.)

Lỗi từ phía nhà thầu (nguyên nhân chủ quan)

  • Thiếu hụt dòng tiền (cash-flow): Nhà thầu ôm quá nhiều công trình cùng lúc, dùng tiền tạm ứng của bạn để “đập” vào công trình khác — nguyên nhân số một khiến nhà thầu chậm tiến độ.
  • Thiếu hụt nhân công: Lực lượng trên công trường thưa thớt, không đủ thợ tay nghề cao (skilled labor) cho các hạng mục then chốt.
  • Quản lý yếu kém: Điều phối vật tư (logistics) sai sót, không tập kết kịp vật liệu trước khi thi công.

Lỗi do bất khả kháng hoặc yếu tố khách quan

  • Thời tiết cực đoan: Mưa bão kéo dài, thiên tai (force majeure) khiến không thể thi công phần thô.
  • Thay đổi thiết kế: Chủ đầu tư chủ động yêu cầu điều chỉnh thiết kế giữa chừng (variation order) làm phát sinh thời gian.
  • Thủ tục pháp lý: Vướng mắc từ cơ quan nhà nước hoặc công tác giải phóng mặt bằng.

2. Quyền lợi của chủ đầu tư khi nhà thầu chậm tiến độ

Quyền lợi của chủ đầu tư khi nhà thầu chậm tiến độ
Quyền lợi của chủ đầu tư khi nhà thầu chậm tiến độ

Khi xảy ra tình trạng nhà thầu chậm tiến độ do lỗi chủ quan, chủ đầu tư có bốn quyền cốt lõi sau:

  • Yêu cầu đẩy nhanh: Buộc nhà thầu tăng cường nhân công, máy móc, vật tư để bù tiến độ.
  • Phạt vi phạm tiến độ: Áp dụng mức phạt tài chính theo các điều khoản đã ký trong hợp đồng.
  • Yêu cầu bồi thường thiệt hại: Nhà thầu phải đền bù chi phí phát sinh thực tế do chậm trễ (tiền thuê nhà kéo dài, chi phí quản lý, lãi vay…).
  • Đơn phương chấm dứt hợp đồng: Có quyền tịch thu bảo lãnh thực hiện hợp đồng và chấm dứt nếu nhà thầu trì hoãn quá thời hạn tối đa cho phép.

Nền tảng của mọi quyền lợi này nằm ở chất lượng hợp đồng. Một bản hợp đồng xây dựng trọn gói EPC chặt chẽ với điều khoản phạt rõ ràng chính là “lá chắn” mạnh nhất khi nhà thầu chậm tiến độ.

3. Quy trình 4 bước xử lý khi phát hiện nhà thầu chậm tiến độ

Hãy thực hiện theo trình tự chặt chẽ sau để đảm bảo giá trị pháp lý nếu phát sinh kiện tụng:

  1. Bước 1 – Ghi nhận hiện trạng: Chụp ảnh, quay video công trường; kiểm tra và ký xác nhận nhật ký thi công cùng đơn vị giám sát.
  2. Bước 2 – Gửi văn bản nhắc nhở: Phát hành thông báo bằng văn bản chính thức (công văn), tuyệt đối không chỉ nhắn tin qua điện thoại vì không có giá trị pháp lý.
  3. Bước 3 – Tổ chức họp ba bên: Lập biên bản làm việc giữa Chủ đầu tư – Nhà thầu – Đơn vị giám sát để yêu cầu giải trình và cam kết lại thời hạn.
  4. Bước 4 – Áp dụng chế tài: Nếu sau cuộc họp nhà thầu vẫn chậm tiến độ, tiến hành phạt tiền hoặc đình chỉ thi công.

4. Cách tính phạt khi nhà thầu chậm tiến độ

Mức phạt cụ thể phải căn cứ theo thỏa thuận trong hợp đồng xây dựng đã ký.

Đối với công trình tư nhân (nhà dân, khách sạn nhỏ): mức phạt do hai bên tự thỏa thuận, thường dao động 0,1% – 1% giá trị phần việc chậm trễ cho mỗi ngày vi phạm. Tổng mức phạt vi phạm không quá 8% giá trị hợp đồng bị vi phạm (theo Bộ luật Dân sự 2015 và Luật Thương mại 2005).

Công thức tính tiền phạt:
Tiền phạt = Mức phạt/ngày (%) × Giá trị khối lượng bị chậm × Số ngày chậm trễ

Ví dụ minh họa: Hạng mục bị chậm trị giá 500 triệu đồng, mức phạt 0,5%/ngày, chậm 10 ngày → Tiền phạt = 0,5% × 500.000.000 × 10 = 25.000.000 đồng.

5. Nghệ thuật thương lượng và giải quyết tranh chấp

Mục tiêu cao nhất khi xây dựng là hoàn thành công trình vững chắc, không phải kéo nhau ra tòa. Vì vậy, hãy áp dụng nguyên tắc “Mềm dẻo nhưng Kiên quyết”:

  • Lắng nghe khó khăn: Nếu nhà thầu thực sự gặp sự cố dòng tiền ngắn hạn, có thể hỗ trợ nghiệm thu nhanh các phần việc đã làm để họ có dòng tiền tiếp tục.
  • Gia hạn có điều kiện: Đồng ý gia hạn kèm điều khoản ràng buộc: “Nếu sau ngày X không đạt khối lượng Y, nhà thầu tự nguyện chịu phạt gấp đôi hoặc bàn giao công trình không đòi bồi thường”.
  • Giữ lại dòng tiền: Tuyệt đối không tạm ứng vượt khối lượng thực tế. Giữ lại khoản thanh toán tiếp theo làm “đòn bẩy” buộc nhà thầu hoàn thành.

Trong nhiều dự án, việc kiểm soát chặt khâu phối hợp với quản lý nhà thầu phụ cũng là cách giảm thiểu rủi ro nhà thầu chậm tiến độ ngay từ gốc.

6. Khi nào cần cân nhắc thay đổi nhà thầu?

Chủ đầu tư nên quyết định thay nhà thầu mới khi nhà thầu chậm tiến độ đi kèm các dấu hiệu nghiêm trọng sau:

  • Có dấu hiệu “bỏ chạy”: công trường không có công nhân suốt 1–2 tuần không lý do.
  • Liên tục thất hứa mốc tiến độ quá 3 lần sau khi đã ký biên bản cam kết.
  • Năng lực tài chính bị “đóng băng”, nợ lương công nhân dẫn đến đình công kéo dài.
  • Cố tình đưa vật tư giả, kém chất lượng vào thi công làm sai lệch nghiêm trọng kết cấu.

Khi nào cần cân nhắc thay đổi nhà thầu?

“Khi một nhà thầu để công trường ‘đắp chiếu’ quá hai tuần, chi phí thay thầu thường rẻ hơn chi phí chờ đợi. Tại các dự án như La Passion Hotel hay International JD Hotel Đà Nẵng, chúng tôi đặt mốc kiểm soát tiến độ hai tuần một lần để xử lý sớm trước khi rủi ro tích tụ.” — Đại diện kỹ thuật ROMO Cons

Nếu bạn đang lựa chọn đơn vị thi công đáng tin cậy để tránh ngay từ đầu rủi ro nhà thầu chậm tiến độ, hãy tham khảo bộ 20 câu hỏi sàng lọc nhà thầu xây dựng khách sạn.

Đừng để nhà thầu chậm tiến độ làm “đội vốn” công trình của bạn

Tải ngay mẫu công văn chuẩn pháp lý và nhận tư vấn xử lý tranh chấp từ đội ngũ tổng thầu 15+ năm kinh nghiệm.

📄 Tải mẫu công văn yêu cầu đẩy nhanh tiến độ
💬 Tư vấn xử lý tranh chấp

Bài viết liên quan

Hỗ trợ trực tuyến

HOTLINE 1

0983749486

HOTLINE 2

0983749486

Gửi yêu cầu tư vấn

Form yêu cầu tư vấn thiết kế thi công xây dựng khách sạn

Vui lòng điền đầy đủ thông tin của bạn để Romo Cons thông tin đến bạn sớm nhất:
