Hệ thống phòng cháy chữa cháy (PCCC) là điều kiện pháp lý bắt buộc để khách sạn cao tầng được phép khai thác. Toàn bộ quy trình — thiết kế, trang bị thiết bị, nghiệm thu — phải tuân thủ Luật PCCC & CNCH số 55/2024/QH15 (hiệu lực 01/7/2025), QCVN 06:2025 về an toàn cháy và QCVN 10:2025/BCA về trang bị phương tiện PCCC (hiệu lực 30/12/2025).
Bài viết này phân tích đầy đủ ba trụ cột: thiết kế → thiết bị → nghiệm thu, kèm checklist tải miễn phí.
Năm 2024, toàn quốc xảy ra 4.112 vụ cháy, làm chết 100 người và gây thiệt hại tài sản khoảng 657,45 tỷ đồng — tăng 13,67% số vụ và tăng 37,73% thiệt hại tài sản so với năm 2023, theo thông cáo của Cục Cảnh sát PCCC & CNCH. Đáng chú ý, gần 75% số vụ cháy đã điều tra bắt nguồn từ sự cố hệ thống, thiết bị điện. Với một khách sạn cao tầng — nơi tập trung đông người lưu trú và có tải trọng điện lớn — những con số này biến PCCC từ “thủ tục” thành bài toán sống còn cho cả tính mạng du khách lẫn vốn đầu tư của chủ doanh nghiệp.
Bài viết được biên soạn dựa trên kinh nghiệm tổng thầu thi công khách sạn của ROMO CONS, đối chiếu trực tiếp với hệ quy chuẩn hiện hành.
💡 Lưu ý cập nhật quy chuẩn: Nhiều tài liệu cũ còn dẫn “QCVN 06:2021/BXD”. Quy chuẩn này đã được thay thế bằng QCVN 06:2022/BXD (kèm Sửa đổi 1:2023) và mới nhất là QCVN 06:2025, có hiệu lực từ 01/7/2025 để đồng bộ với Luật PCCC & CNCH mới. Chủ đầu tư cần làm việc theo phiên bản mới nhất.

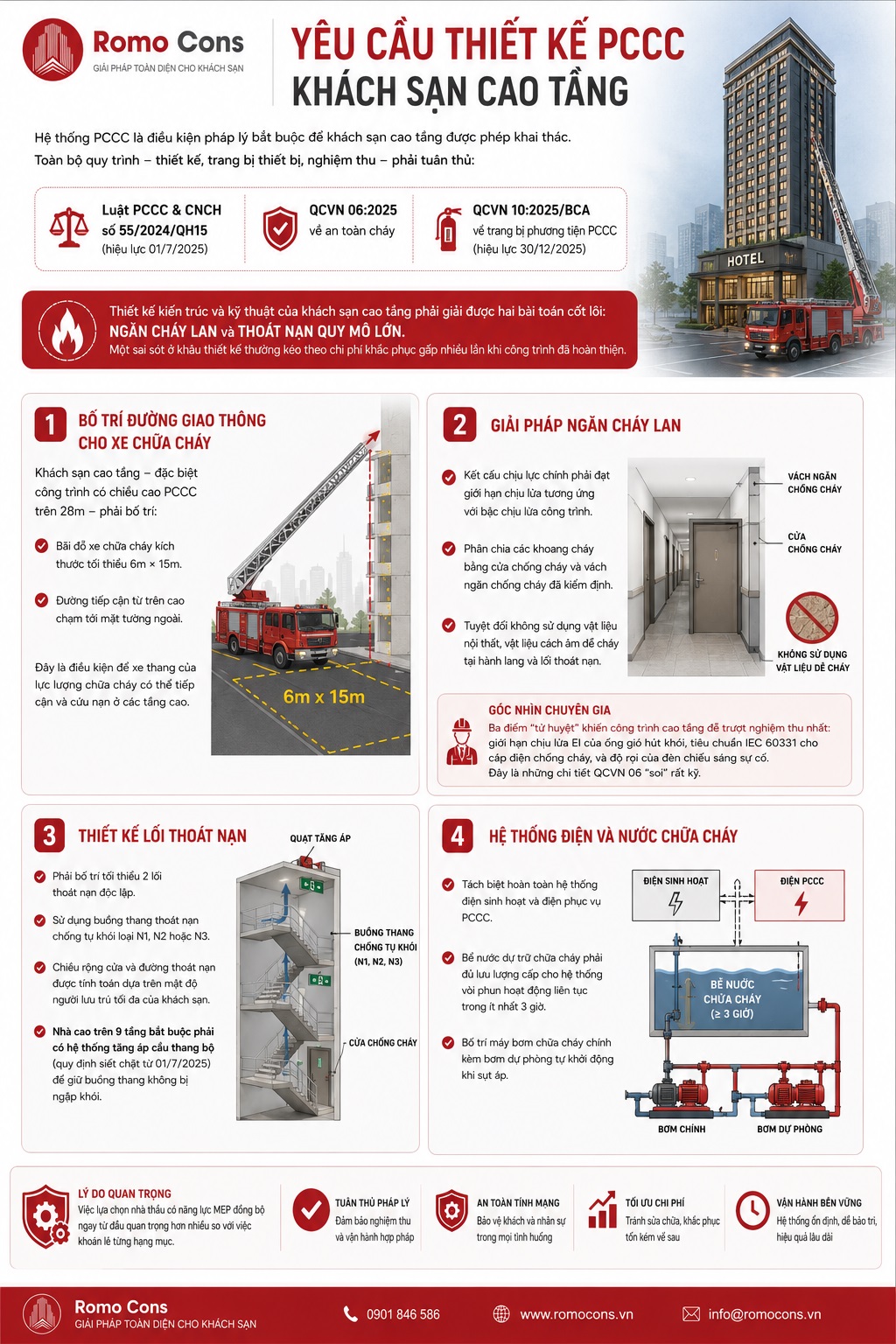

I. Yêu cầu thiết kế PCCC khách sạn cao tầng
Thiết kế kiến trúc và kỹ thuật của khách sạn cao tầng phải giải được hai bài toán cốt lõi: ngăn cháy lan và thoát nạn quy mô lớn. Một sai sót ở khâu thiết kế thường kéo theo chi phí khắc phục gấp nhiều lần khi công trình đã hoàn thiện.

1. Bố trí đường giao thông cho xe chữa cháy
Khách sạn cao tầng — đặc biệt công trình có chiều cao PCCC trên 28m — phải bố trí bãi đỗ xe chữa cháy kích thước tối thiểu 6m × 15m và đường tiếp cận từ trên cao chạm tới mặt tường ngoài. Đây là điều kiện để xe thang của lực lượng chữa cháy có thể tiếp cận và cứu nạn ở các tầng cao.
2. Giải pháp ngăn cháy lan
Kết cấu chịu lực chính phải đạt giới hạn chịu lửa tương ứng với bậc chịu lửa công trình. Công trình được phân chia thành các khoang cháy riêng biệt bằng cửa chống cháy và vách ngăn chống cháy đã kiểm định. Tuyệt đối không sử dụng vật liệu nội thất, vật liệu cách âm dễ cháy tại hành lang và lối thoát nạn.
Góc nhìn chuyên gia: Theo phân tích của các kỹ sư cơ điện, ba điểm “tử huyệt” khiến công trình cao tầng dễ trượt nghiệm thu nhất là: giới hạn chịu lửa EI của ống gió hút khói, tiêu chuẩn IEC 60331 cho cáp điện chống cháy, và độ rọi của đèn chiếu sáng sự cố. Đây là những chi tiết QCVN 06 “soi” rất kỹ.
Đây cũng là lý do việc lựa chọn nhà thầu có năng lực MEP đồng bộ ngay từ đầu quan trọng hơn nhiều so với việc khoán lẻ từng hạng mục.
3. Thiết kế lối thoát nạn
Phải bố trí tối thiểu 2 lối thoát nạn độc lập, sử dụng buồng thang thoát nạn chống tụ khói loại N1, N2 hoặc N3. Chiều rộng cửa và đường thoát nạn được tính toán dựa trên mật độ người lưu trú tối đa của khách sạn. Theo quy định siết chặt từ 01/7/2025, nhà cao trên 9 tầng bắt buộc phải có hệ thống tăng áp cầu thang bộ để giữ buồng thang không bị ngập khói.
4. Hệ thống điện và nước chữa cháy
- Tách biệt hoàn toàn hệ thống điện sinh hoạt và điện phục vụ PCCC.
- Bể nước dự trữ chữa cháy phải đủ lưu lượng cấp cho hệ thống vòi phun hoạt động liên tục trong ít nhất 3 giờ.
- Bố trí máy bơm chữa cháy chính kèm bơm dự phòng tự khởi động khi sụt áp.
II. Danh mục thiết bị PCCC bắt buộc
Mọi thiết bị lắp đặt tại khách sạn cao tầng đều phải có giấy chứng nhận kiểm định chất lượng trước khi đưa vào vận hành. Dưới đây là danh mục bắt buộc theo TCVN 3890:2023 và QCVN 10:2025/BCA.
| Nhóm hệ thống | Thiết bị / Yêu cầu chính | Vị trí bố trí |
|---|---|---|
| Báo cháy tự động | Trung tâm báo cháy, đầu báo khói, đầu báo nhiệt, nút ấn khẩn cấp, chuông/đèn báo động. Thiết bị truyền tin kết nối CSDL Cảnh sát PCCC | Khói: phòng ngủ, hành lang — Nhiệt: nhà bếp |
| Chữa cháy tự động | Hệ thống đầu phun Sprinkler | Phòng ngủ, sảnh, hành lang |
| Họng nước vách tường | Bảo vệ mọi điểm trên tầng | Các hành lang |
| Thông gió & hút khói | Tăng áp buồng thang bộ, hút khói hành lang (ống gió đạt EI) | Buồng thang, hành lang |
| Chiếu sáng sự cố & chỉ dẫn | Đèn EXIT, đèn khẩn cấp, nguồn dự phòng ≥ 2 giờ | Hành lang, lối rẽ, cửa thoát hiểm |
| Chữa cháy ban đầu | Bình bột ABC, bình khí CO₂ tại tủ PCCC vách tường | Toàn bộ các tầng |
Điểm mới đáng lưu ý của QCVN 10:2025/BCA: Tất cả các khu vực trong công trình — kể cả nơi đã có hệ thống chữa cháy tự động — vẫn phải trang bị bình chữa cháy xách tay hoặc bình có bánh xe. Việc tính toán, bố trí thực hiện theo TCVN 7435-1.
Một hệ thống MEP và PCCC được tính toán đồng bộ ngay từ giai đoạn thiết kế kỹ thuật sẽ tiết kiệm đáng kể chi phí so với việc lắp đặt chắp vá. Để hiểu cách các hạng mục này được sắp xếp trong tổng tiến độ dự án, bạn có thể tham khảo quy trình xây dựng khách sạn 8 giai đoạn.
III. Quy trình nghiệm thu PCCC khách sạn cao tầng
Nghiệm thu PCCC là thủ tục hành chính bắt buộc do Cơ quan Cảnh sát PCCC & CNCH thực hiện trước khi công trình đi vào hoạt động. Lưu ý rằng Luật PCCC & CNCH 2024 đã cắt giảm thủ tục hành chính từ 37 xuống còn 10, do đó chủ đầu tư nên cập nhật quy trình mới nhất tại Cổng dịch vụ công.
Bước 1: Chuẩn bị hồ sơ nghiệm thu
Chủ đầu tư phối hợp với đơn vị thi công tập hợp:
- Văn bản đề nghị kiểm tra nghiệm thu về PCCC.
- Bản sao Giấy chứng nhận thẩm duyệt thiết kế PCCC kèm bản vẽ đã đóng dấu phê duyệt.
- Bản vẽ hoàn công hệ thống PCCC và các hạng mục kiến trúc liên quan.
- Biên bản thử nghiệm, nghiệm thu từng phần (thử áp đường ống, đo điện trở nối đất…).
- Giấy chứng nhận kiểm định phương tiện, thiết bị PCCC đã lắp đặt.
- Chứng nhận đủ điều kiện kinh doanh dịch vụ PCCC của đơn vị thi công và tư vấn giám sát.
Bước 2: Nộp hồ sơ và đăng ký kiểm tra
Nộp hồ sơ trực tiếp hoặc trực tuyến qua Cổng dịch vụ công của cơ quan Cảnh sát PCCC địa phương. Cơ quan chức năng tiếp nhận, kiểm tra tính hợp lệ và hẹn lịch kiểm tra thực tế.
Bước 3: Kiểm tra thực tế tại công trình
Đoàn kiểm tra sẽ đối chiếu thực tế thi công so với bản vẽ thẩm duyệt, sau đó kích hoạt thử nghiệm vận hành liên động toàn bộ hệ thống theo chuỗi:
Giả lập đầu báo khói → Chuông báo cháy kêu → Hệ thống tăng áp, hút khói hoạt động → Thang máy tự động hạ về tầng G → Bơm chữa cháy tự khởi động khi sụt áp.
Đây là khâu nhiều dự án “vấp” nhất, vì các hệ thống có thể đạt khi kiểm tra riêng lẻ nhưng không liên động đúng kịch bản khi vận hành đồng thời.
Bước 4: Khắc phục lỗi và cấp văn bản chấp thuận
- Nếu phát hiện sai sót: Đoàn kiểm tra lập biên bản yêu cầu khắc phục. Chủ đầu tư sửa chữa, gửi văn bản giải trình và hẹn lịch tái kiểm tra.
- Nếu đạt yêu cầu: Cơ quan Cảnh sát PCCC ban hành Văn bản chấp thuận kết quả nghiệm thu về PCCC — cơ sở pháp lý để khách sạn đủ điều kiện đưa vào khai thác kinh doanh.
|
Tài liệu miễn phí Checklist PCCC khách sạn cao tầng (5 phần · 32+ hạng mục)Rà soát đầy đủ thiết kế, thiết bị và hồ sơ nghiệm thu trước khi mời cơ quan Cảnh sát PCCC kiểm tra. Cập nhật theo QCVN 06:2025 & QCVN 10:2025/BCA.
Hoặc gọi Hotline: 098 374 94 86 |
Khi nào nên giao trọn gói thiết kế – thi công – PCCC?
Đối với khách sạn cao tầng, việc tách rời nhà thầu kiến trúc, nhà thầu MEP và đơn vị PCCC thường dẫn đến mâu thuẫn kỹ thuật khi đấu nối liên động — nguyên nhân hàng đầu khiến dự án trượt nghiệm thu và trễ ngày khai trương.
ROMO CONS triển khai các dự án khách sạn theo mô hình tổng thầu, xử lý đồng bộ từ thiết kế, thi công đến cơ điện và PCCC. Danh mục công trình thực tế gồm La Passion Hotel & Spa (Hoàn Kiếm, 10 tầng / 29 phòng) và International JD Hotel (Đà Nẵng, 10 tầng / 40 phòng) — đều là khách sạn cao tầng đã hoàn thiện và đưa vào khai thác. Điều này cho phép kiểm soát chất lượng PCCC ngay từ bản vẽ thiết kế thay vì chắp vá ở khâu cuối.
Cá nhân hóa cho dự án của bạn: Nếu bạn đang lên kế hoạch cho một dự án cụ thể, hãy cung cấp số tầng (hoặc chiều cao công trình), tổng diện tích sàn và địa bàn xây dựng. Đội ngũ kỹ sư của ROMO CONS sẽ giúp tra cứu thời hạn thẩm duyệt chính xác và biểu phí nộp ngân sách nhà nước áp dụng cho dự án.
Câu hỏi thường gặp (FAQ)
1. Khách sạn cao tầng áp dụng quy chuẩn PCCC nào?
Luật PCCC & CNCH số 55/2024/QH15 (hiệu lực 01/7/2025), QCVN 06:2025 về an toàn cháy cho nhà và công trình, và QCVN 10:2025/BCA về trang bị, bố trí phương tiện PCCC (hiệu lực 30/12/2025). Phiên bản QCVN 06:2021 cũ đã được thay thế.
2. Công trình cao bao nhiêu mét thì cần bãi đỗ xe chữa cháy riêng?
Công trình có chiều cao PCCC trên 28m phải bố trí bãi đỗ xe chữa cháy tối thiểu 6m × 15m và đường tiếp cận từ trên cao tới mặt tường ngoài.
3. Nhà cao bao nhiêu tầng bắt buộc có tăng áp cầu thang?
Theo quy định siết chặt từ 01/7/2025, nhà cao trên 9 tầng bắt buộc phải có hệ thống tăng áp cầu thang bộ.
4. Bể nước chữa cháy cần dự trữ cho bao lâu?
Tối thiểu đủ lưu lượng cấp cho hệ thống vòi phun hoạt động liên tục trong ít nhất 3 giờ.
5. Sau khi nghiệm thu PCCC đạt thì nhận được giấy tờ gì?
Cơ quan Cảnh sát PCCC ban hành Văn bản chấp thuận kết quả nghiệm thu về PCCC — cơ sở để khách sạn đủ điều kiện đưa vào kinh doanh.
Nội dung tham khảo căn cứ pháp lý hiện hành tại thời điểm xuất bản. Số liệu cháy nổ trích từ thông cáo Cục Cảnh sát PCCC & CNCH. Quy định có thể thay đổi — vui lòng đối chiếu văn bản gốc hoặc liên hệ ROMO CONS để được tư vấn theo dự án cụ thể.
